Gut fünf Monate wurde auf der Sportanlage Am Kaiserpark ''gebuddelt''. Die Baumaßnahmen
für den
Kunstrasenplatz,
bzw. der
Multifunktionalen Sportanlage
begannen am 27.
Mai 2011
und wurden Ende Oktober 2011 abgeschlossen. Alle Bauabschnitte sind auf dieser Seite durch
Fotos
und Infos dokumentiert und festgehalten. Zur besseren Übersicht der verschiedenen
Bauphasen
stehen die 24 Kalenderblätter. Die Fotostrecke begann mit der Kalenderwoche 22
und
endete mit der Einweihung der Anlage am 09. November 2011 in der 45. Kalenderwoche.
Jedes Kalenderblatt ist
verlinkt
und öffnet eine neue Fotostrecke.
Viel Freude bei der Ansicht der Seiten wünscht - Günter Gielen -
Bauabschnitt 1
Bauabschnitt 1
Bauabschnitt 1
Bauabschnitt 2
Bauabschnitt 2
Bauabschnitt 2
Bauabschnitt 3
Bauabschnitt 3
Bauabschnitt 3
Anstrich der Flutlichtmasten
Bauabschnitt
3 - 4
Bauabschnitt
3 - 4
Bauabschnitt 3 - 4
Bauabschnitt
3 - 5
Bauabschnitt
3 - 5
Barriere wird montiert
Bauabschnitt 3 - 5
Bauabschnitt
6
Linien werden eingearbeitet
Bauabschnitt 6
Bauabschnitt 6
Tribüne wird gestrichen
Bauabschnitt 6
Einweihung - Eröffnungsspiel
Her

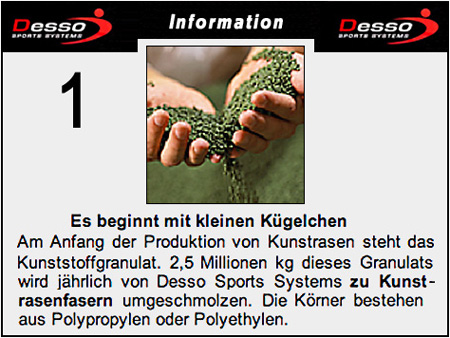

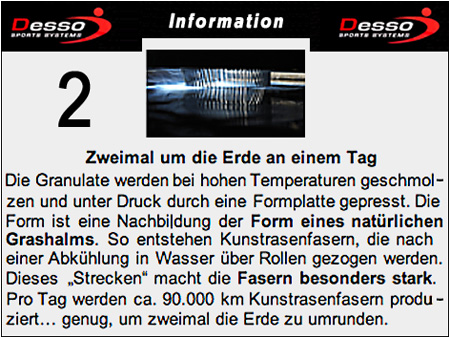

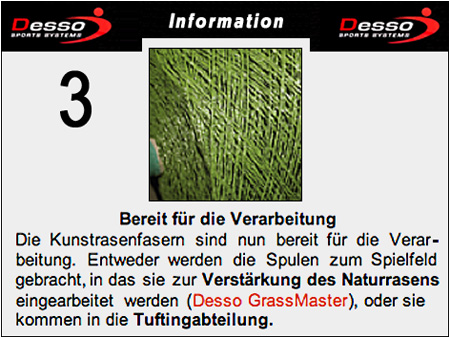

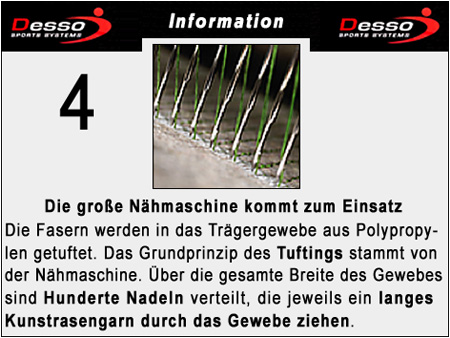

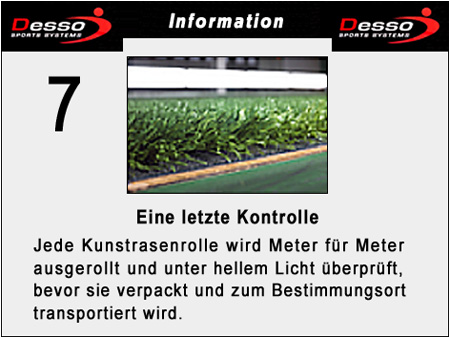

Herstellung des Kunstrasens in 7 Schritten
